项目建设 | “源网荷储”一体化项目(一期)5万千瓦光伏项目施工正酣

2025-12-09 20:42:48    来源:襄垣融媒体    访问:

项目建设 | “源网荷储”一体化项目(一期)5万千瓦光伏项目施工正酣

襄垣融媒   2025年12月9日 20:42 山西 听全文          在小说阅读器中沉浸阅读


“源网荷储”一体化项目一期5万千瓦光伏项目施工正酣

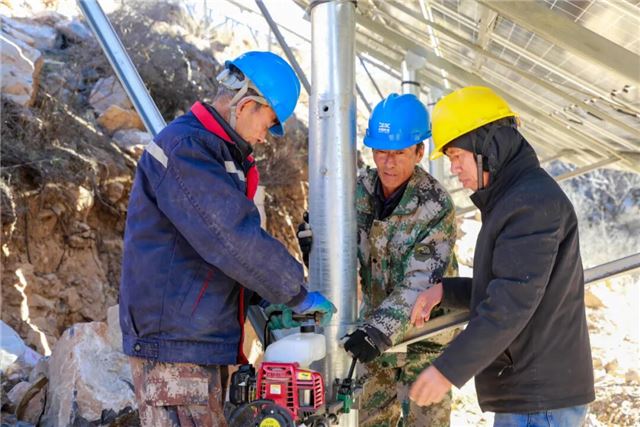

▲ 支架安装

党的二十届四中全会提出,持续提高新能源供给比重,着力构建新型电力系统。近年来,我县全力推进“源网荷储”一体化项目建设,加速构建“新能源+储能”发展新格局,推动多种能源协同转化与高效利用,为我县经济高质量发展注入强劲绿色动能。

初冬时节,寒意渐浓,下良镇“源网荷储”一体化项目(一期)万千瓦光伏项目施工现场却热潮涌动。机械轰鸣不绝于耳,工人们各司其职、有序作业,全力推进桩基浇筑、支架安装与电气布设等关键工序,奋力本月底并网发电的目标冲刺。

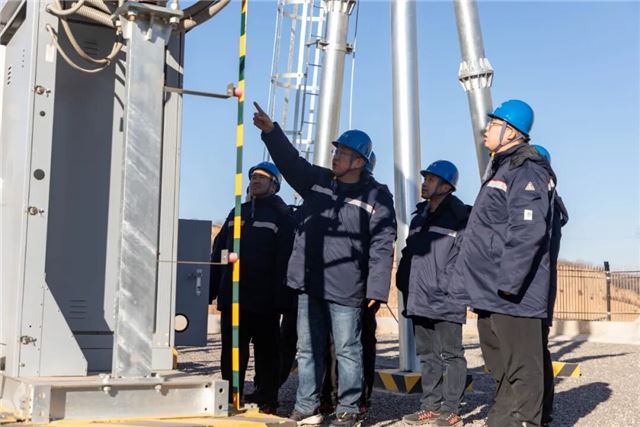

▲ 设备巡检

该项目总投资3.06亿元,工程建设呈现“多点开花、齐头并进”的良好态势。110KV升压站已建设完成,光伏场区7个地块采用“分区分片、平行推进”的施工模式同步展开,220KV外送线路工程已完成98%,即将打通清洁电力输送“主动脉”。

据了解,该项目作为“源网荷储”一体化系统的核心“电源”支撑,整体采用模块化设计,涵盖光伏发电场区、升压汇集站及电力外送通道三大核心部分,形成“发电-汇集-输送”完整能源链路。所发电力将通过新建220KV线路跨越4个镇,最终接入太平金烨变电站,实现清洁电力的高效输送与消纳。

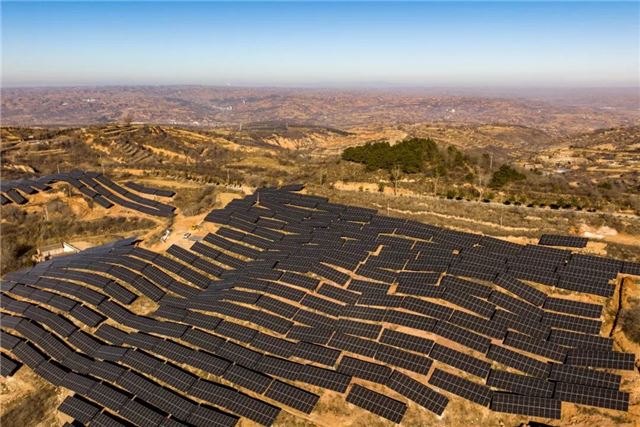

▲ 项目鸟瞰

山西中盛智慧电力有限公司总工程师李晋表示,接下来,将统筹调配人力物力,重点推进电缆敷设、设备调试等关键工序,确保项目按期并网。项目全部建成后,预计年总发电量约233.47万兆瓦时,为区域能源结构优化与绿色低碳转型提供坚实基础

文/韩聖玉  图/韩松涛



[责任编辑:任跃兵]
呵护地球
让爱成长
关爱留守儿童
绿色出行
鲁冰花

关于我们| 网站概况| 法律顾问| 服务条款| 人员查询| 广告服务| 供稿服务| 合作伙伴| 网站声明| 版权所有| 联系我们

有害短信息举报 抵制违法广告承诺书 阳光· 绿色网络工程 版权保护投诉指引 网络法制和道德教育基地 北京通信局 新闻信息服务许可证 互联网出版许可证

邮箱:chinajiceng@163.com    电话:010-63607677

京ICP备16016777号-3京公网安备11010802036172号

Copyright© 2016 Chinajiceng.All Rights Reserved
